【吹响攻坚冲锋号】速度!威廉希尔williamhill股份恒基伟业甘肃瓜州项目提前完成吊装

发布时间:2023-11-29 浏览:7227 来源: 威廉希尔williamhill股份

经过142个日夜的奋战 ,威廉希尔williamhill股份恒基伟业甘肃瓜州项目73台机组全部完成吊装 ,全面进入调试阶段 ,再一次上演“威廉希尔williamhill速度”。

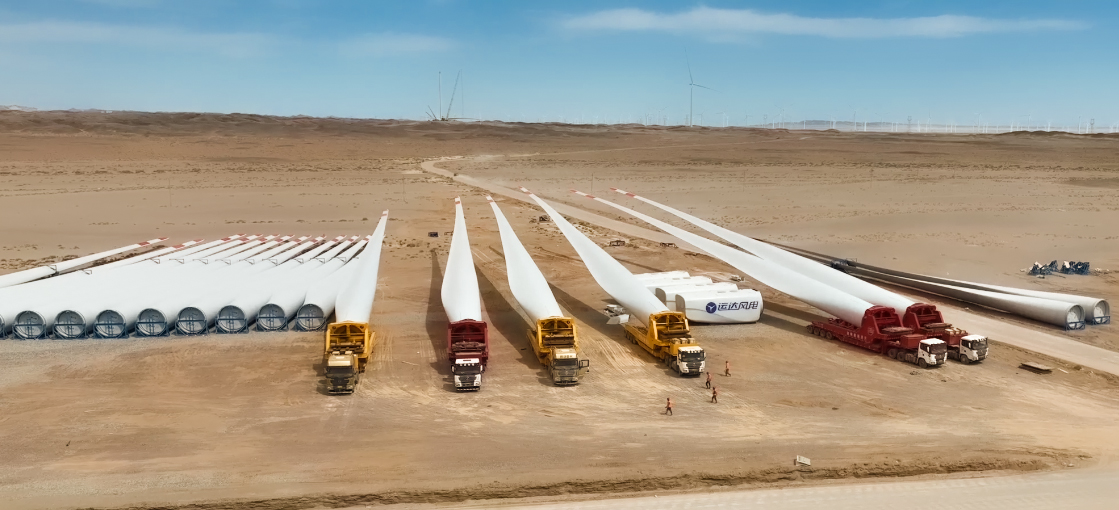

恒基伟业甘肃瓜州项目位于甘肃省酒泉市瓜州县的瓜州镇 ,共安装70台WD200-5500风电机组和3台WD190-5000 ,总装机容量400MW;槁朱备112米 ,叶轮直径最大200米 ,叶片长97米 ,扫风面积相当于4个标准足球场。



英国·威廉希尔(williamhill)唯一中文官方网站



丰富的风资源是瓜州发展清洁能源得天独厚的优势 ,却给现场吊装作业带来巨大的挑战 ,大风天气伴着沙尘“说来就来” ,有效施工时间不到100天。要在这样短的时间内完成73台机组的吊装 ,堪称“极限挑战”!

“大风沙尘双重袭击 ,别说作业 ,人站在室外都感觉呼吸不顺 ,一张嘴 ,沙子就把嗓子眼堵上了。”说起瓜州的风沙 ,项目现场经理李宁宁仍记忆犹新。

为应对复杂地况和“说来就来”的沙尘暴 ,项目组采取“一机一方案” ,提前推演机组吊装过程、场地规划、设备材料进场及风速预测等准备工作 ,“见缝插针”利用风沙窗口期吊装作业 ,争取操作到位、一次成功。



英国·威廉希尔(williamhill)唯一中文官方网站



同时 ,现场团队将安全生产奉为铁律 ,杜绝冒险作业、野蛮作业 ,认真落实“三会”原则——班前班后会、夜间讨论会和安全生产会 ,严格落实各项安全措施 ,积极组织各参建单位学习安全规章制度、工艺流程、安装手册及技术交底文件 ,督促开展员工互查安全防护措施和安全用品使用 ,以“零事故”为目标 ,多措并举 ,打破大风和沙尘对施工的不利影响 ,高效安全完成全部机组吊装任务。

最终 ,73台机组吊装速度优于预期 ,安全、高效完成吊装 ,为后期顺利投产奠定扎实基础。项目投产后 ,预计每年发电量约13.7亿千瓦时 ,可节约标煤约54.8万吨 ,减少二氧化碳排放约136万吨 ,对加快推动瓜州地区清洁能源开发利用 ,助力区域实现“双碳”目标具有十分重要的意义。
